总投资12亿元!内江这个特色文旅商业街南区主体基本完工

时间:2023-10-08 09:53:46 来源:我是隆昌

港盈新街里

是内江市和隆昌市两级政府

重点招商引资项目

也是隆昌首个特色文旅商业街区项目

对于港盈新街里的正式亮相

相信大家都非常期待吧

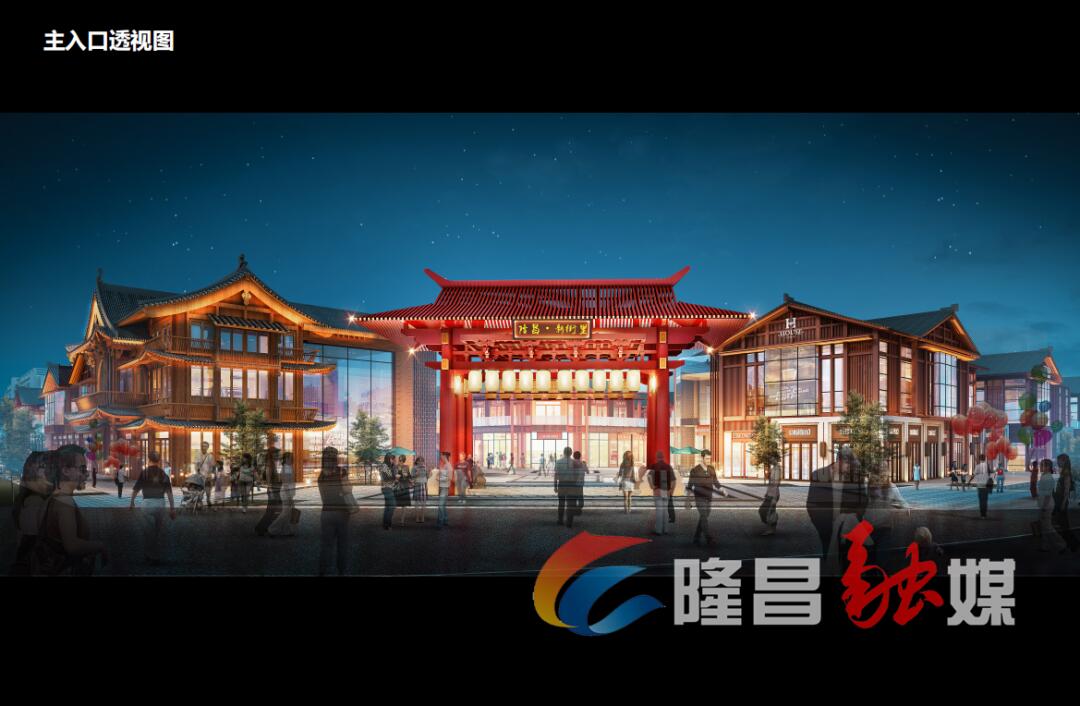

▲港盈新街里主入口透视图

近日

记者来到

新街里项目建设现场

看到多台大型机械来来往往

工人们正紧张有序地进行施工作业

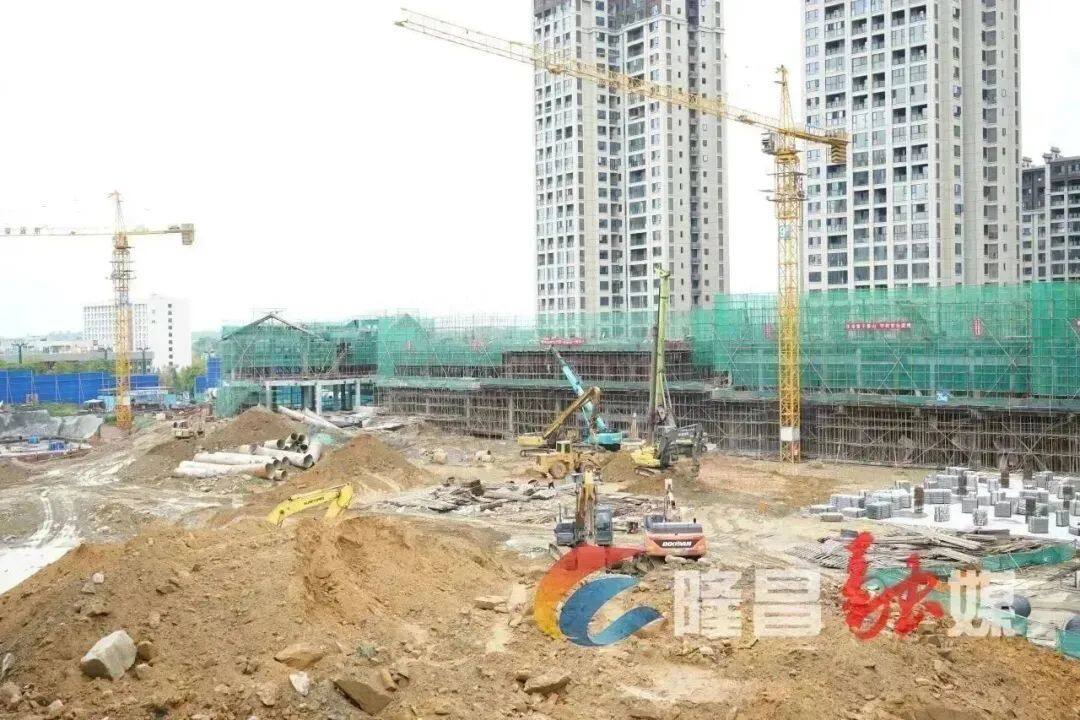

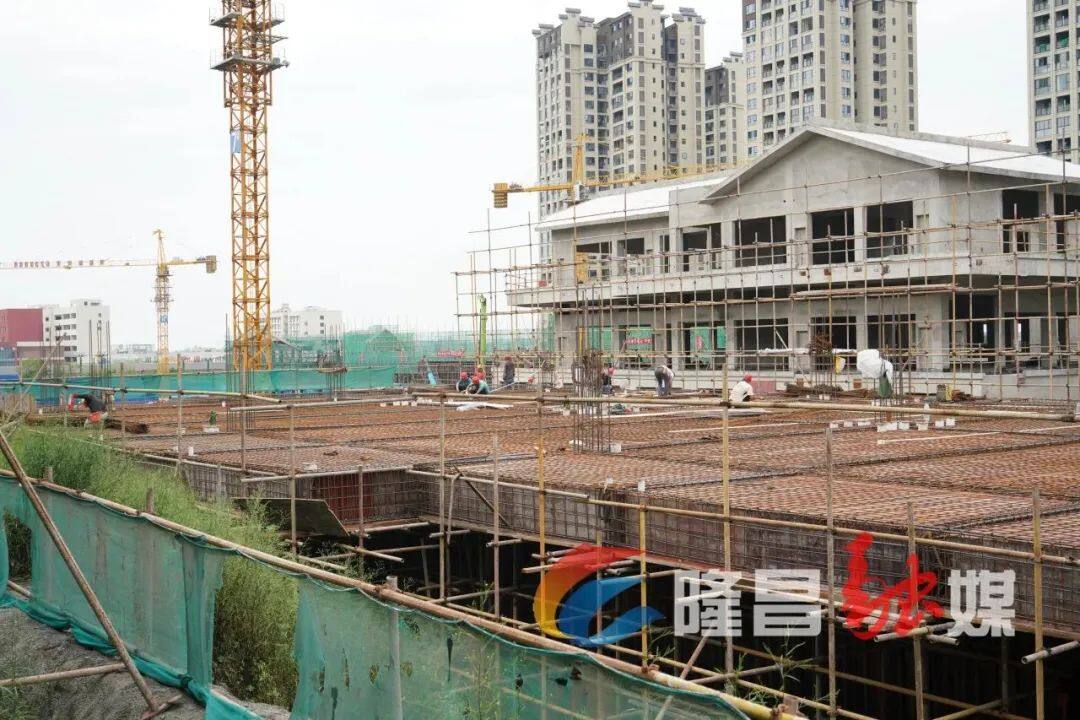

项目建设现场

@各位“云监工”

新街里进展如何?

快一起来看看

川渝潮流新地标——港盈新街里

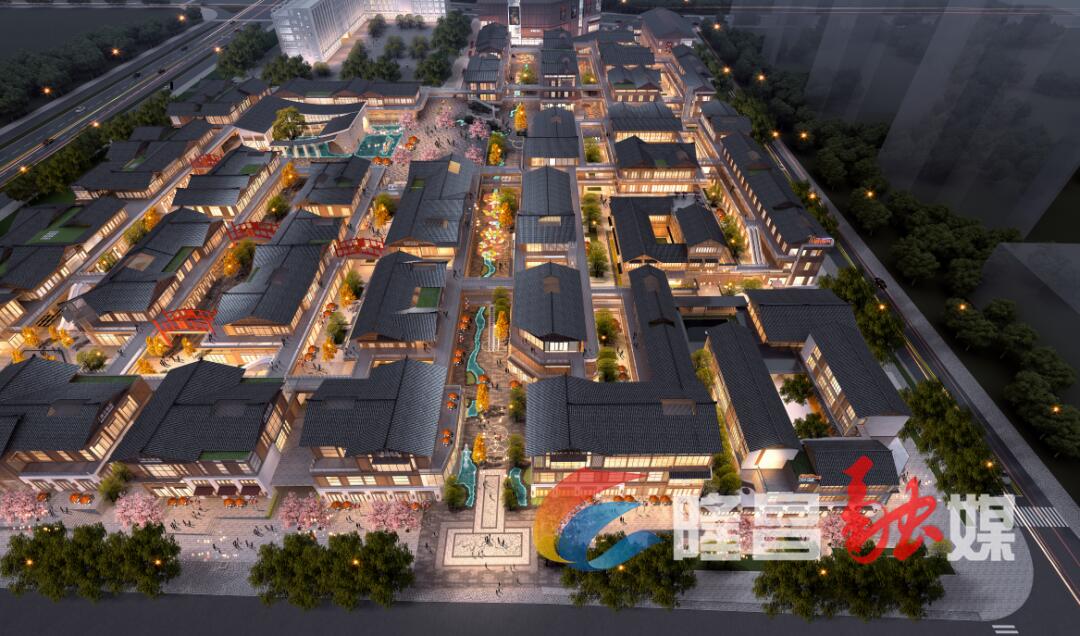

新街里鸟瞰图

港盈新街里项目区域

位于隆昌市规划路以南、望城路以东

中山路以西、人民中路以北

规划用地118亩

总计容建筑面积16.7万平方米

项目总投资约12亿元

新街里区域设计图

此项目

一站式涵盖了

综合零售 、特色餐饮、

潮流娱乐、儿童主题、

文化旅游等业态

新街里区域设计图

项目整体建成运营后

将优化城市布局

完善隆昌西区城市功能配套

对促进隆昌商贸经济发展意义重大

预计可实现年销售收入8亿元

从运营第2年起

预计可实现年税收3000万元

解决就业人数不低于8000人

新街里组织开展活动现场图

最新进展

目前

项目各项工作进展顺利

一起去看看最新进展吧

新街里总设计规划图

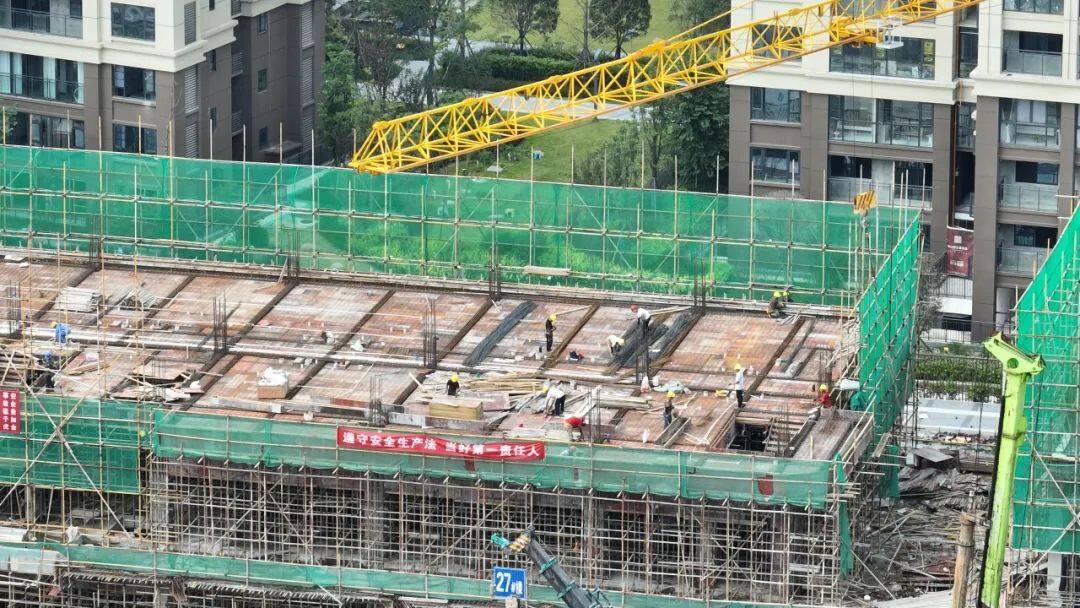

项目建设现场

1—11号楼区域

主体结构全部封顶

屋面防水、保护层及外墙砌体

抹灰全部完成

其中1、2、3、7、8号楼

完成外墙装饰

4、6、9、10、11号楼

外墙装饰正在施工

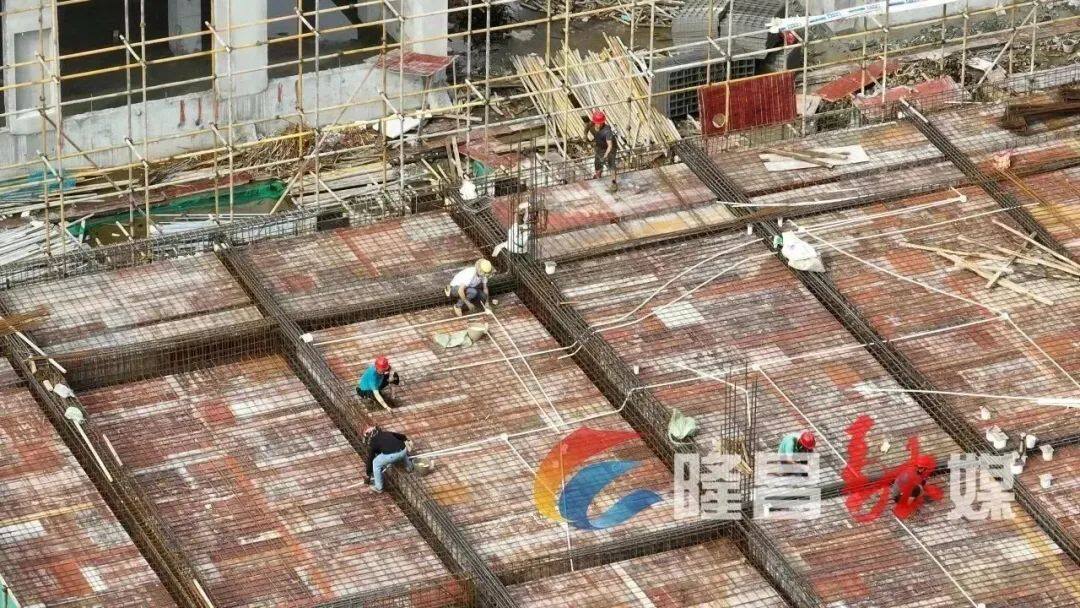

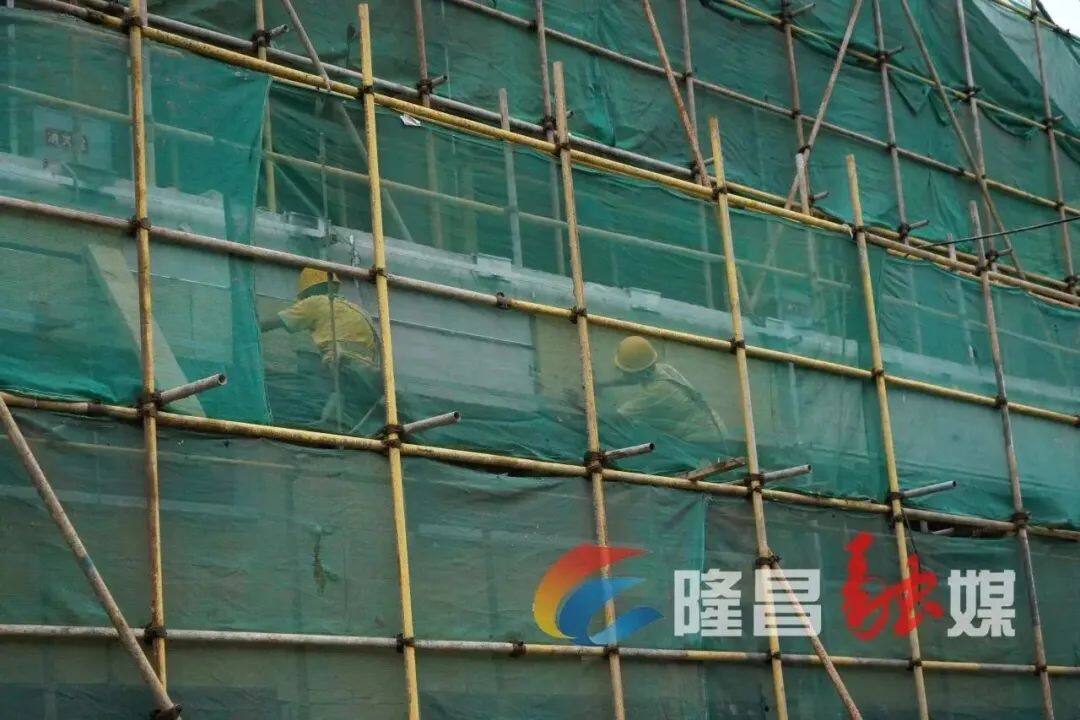

外墙装饰施工

13—25号楼区域

17、18、19、20、21、24、25号楼

完成外墙抹灰和屋面防水保温

14、15、16号楼完成外墙砌体

正在进行外墙抹灰和屋面防水施工

13号楼正在进行地上二层主体结构施工

22号楼主体结构封顶

正在进行外墙砌体施工

工人正在进行主体结构施工

26—37号楼区域

26、27号楼主体结构正在进行三层施工

28号楼主体结构已封顶

29、33号楼地下室主体结构正在施工

31号楼桩基础施工完成

32号楼正在进行基础承台施工

其余楼栋正处于基础施工准备阶段

施工现场

新街里项目负责人表示:目前,南区建设主体已经基本完工,接下来,新街里将铆足干劲、抢抓进度,全力冲刺北区建设。

是不是非常期待呀!

项目建成后

大家不用去远方

家门口就可以尽情嗨起来

编辑:唐晓萃
校对:刘桂莲
责编:郭扬
