11月底全部完成!内江史上最大规模电力迁改工程进入电缆敷设阶段
时间:2020-09-08 15:56:02 来源:内江广播电视台
作为内江市“双百城市”建设重点项目、2020年攻坚克难重大项目的内江高新区(师院片区)电力迁改建设工程目前已进入地下电缆展放安装阶段,预计11月底线路迁改全部完成,实现带电运行。

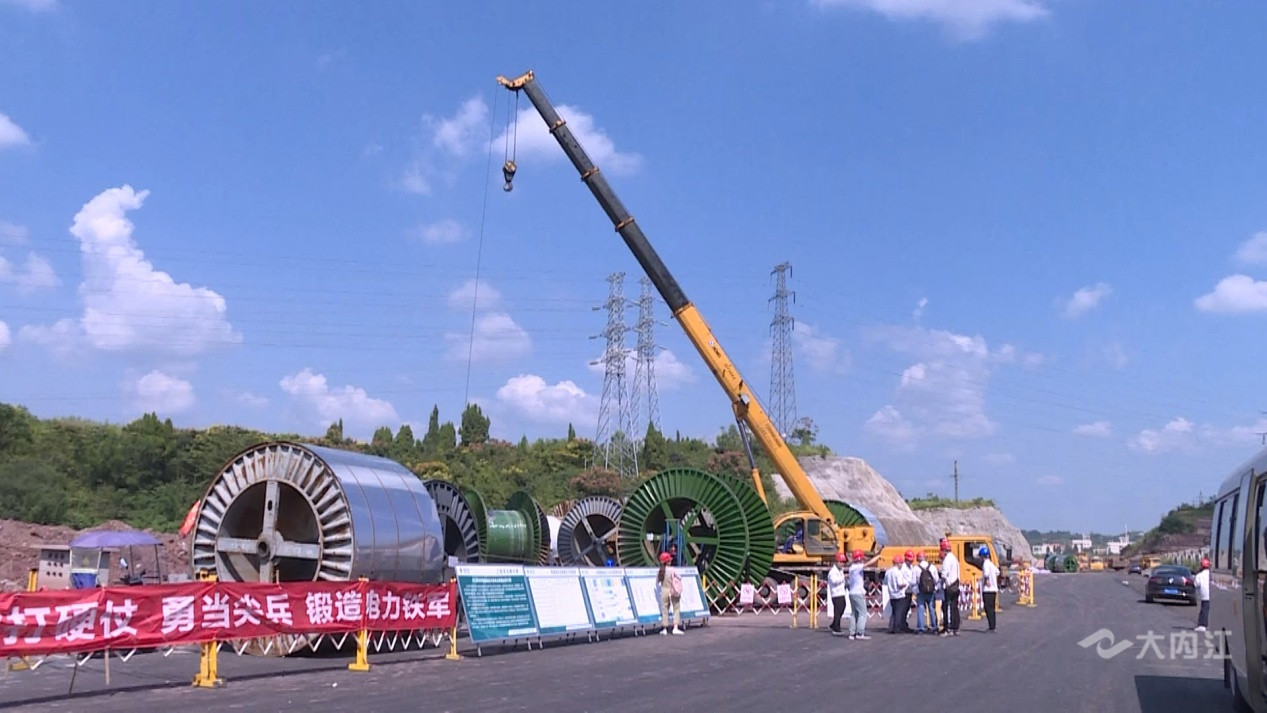

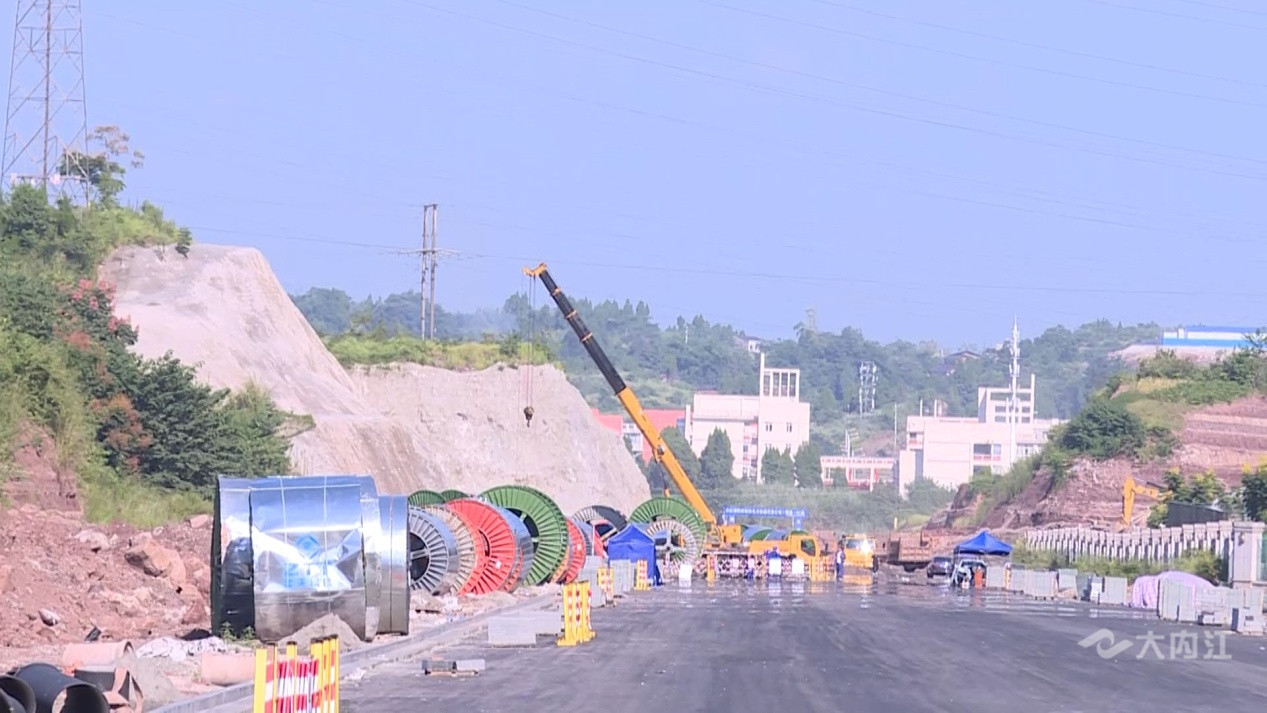

9月7日下午,记者在位于内江高新区高桥园区红桥街的项目建设现场看到,新建道路两旁堆满了一卷卷高压电缆,工人们正利用机械将电缆展放到刚刚建好的地下隧道中。

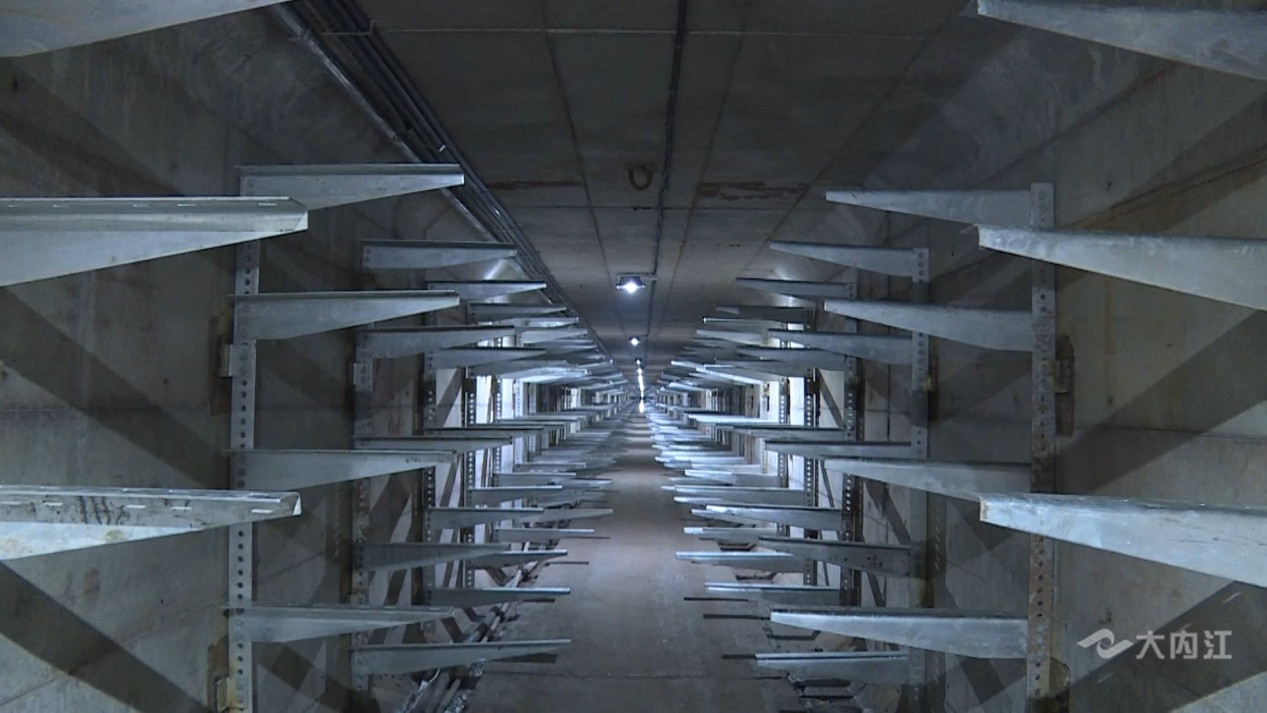

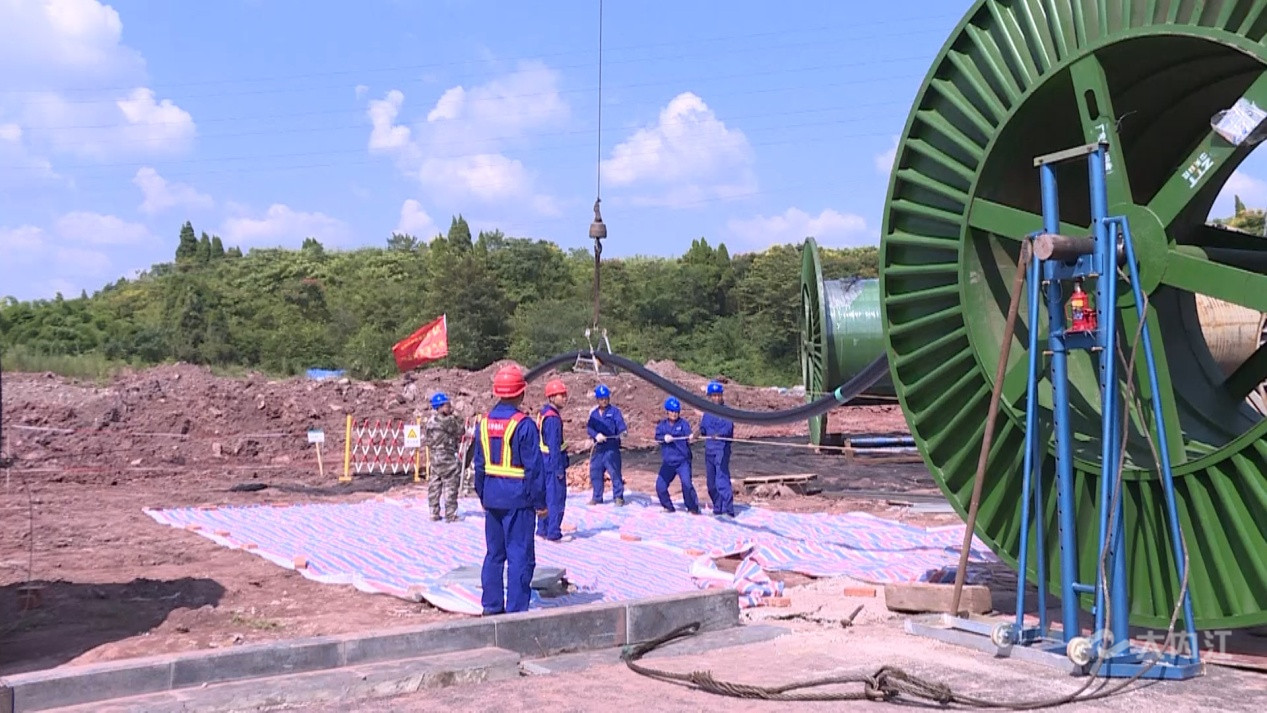

在地下宽约2.4米的电力隧道里,两侧每隔1.5米左右均安装了5层电缆托臂。由于空间受限,大型机械无法进入, 20余名工人只能通过人力一段一段的将直径约15公分、长400多米、总重13吨的电缆抬上托臂并进行固定。狭长的隧道里工人们呼号声此起彼伏,不绝于耳,现场一派热火朝天景象。

据了解,内江高新区(师院片区)电力迁改建设工程将对12条次110千伏及以上电力线路实施迁改,12条次线路将全部下地安装在长约3.6公里电力隧道内,这是全省除成都以外唯一地市公司开展如此规模整站出线下地工作,施工难度极大、技艺要求极高,为内江电力建设史上首次。

国网内江供电公司副总经理唐林介绍:“如此多的22万伏的电力电缆,在同一隧道内施工,这个技术难度在全川也是很少见的,我们内江也是第一次运用22万伏的高压电缆,对运行、维护、管理方方面面都提出了更高要求。”

为保质保量完成电力迁改任务,国网内江供电公司于今年3月便启动了“百日再决战 三线齐攻坚”专项行动,各专业密切配合,全力推进项目建设。项目建成后将为高新区生态科技创业示范园、东兴区南部新城等省市级重点项目提供良好的建设环境,并为内江双百城市项目建设提供更加可靠的电源保障。
国网内江供电公司副总经理唐林:“我们从9月3号按照作业计划就开始了电缆的施放,目前已经放了19盘电缆,预计到9月30号全部放完,之后安排了相关电力线路的停电施工和投运工作,预计的11月份全部完成师院片区电力迁改工作。”
