加快线路建设 优化电网结构

时间:2020-06-20 16:50:41 来源:内江广播电视台



作为内江市重点工程和川渝通道能力提升重点工程,市中区永安镇至隆昌市金鹅镇220千伏线路工程的建设牵动着沿线居民的心。近日,记者从该工程建设现场了解到,工程目前已进入收尾阶段,正在进行线路断线施工。

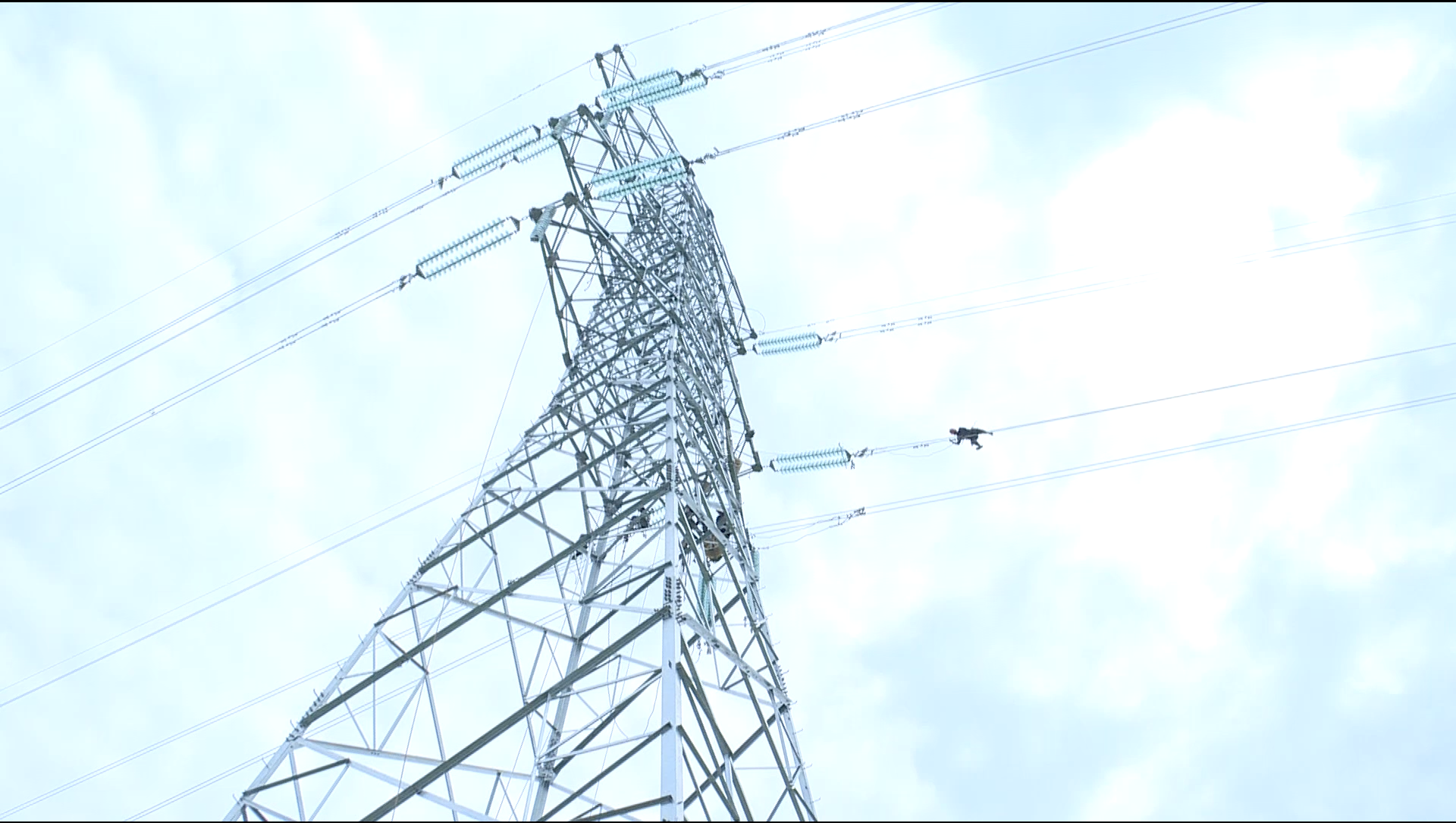

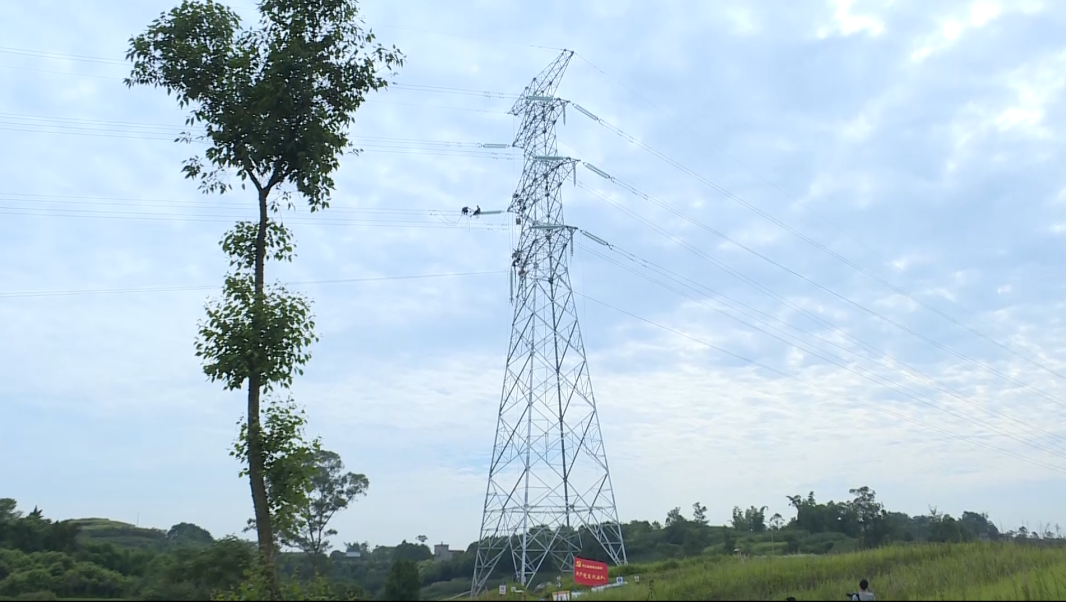

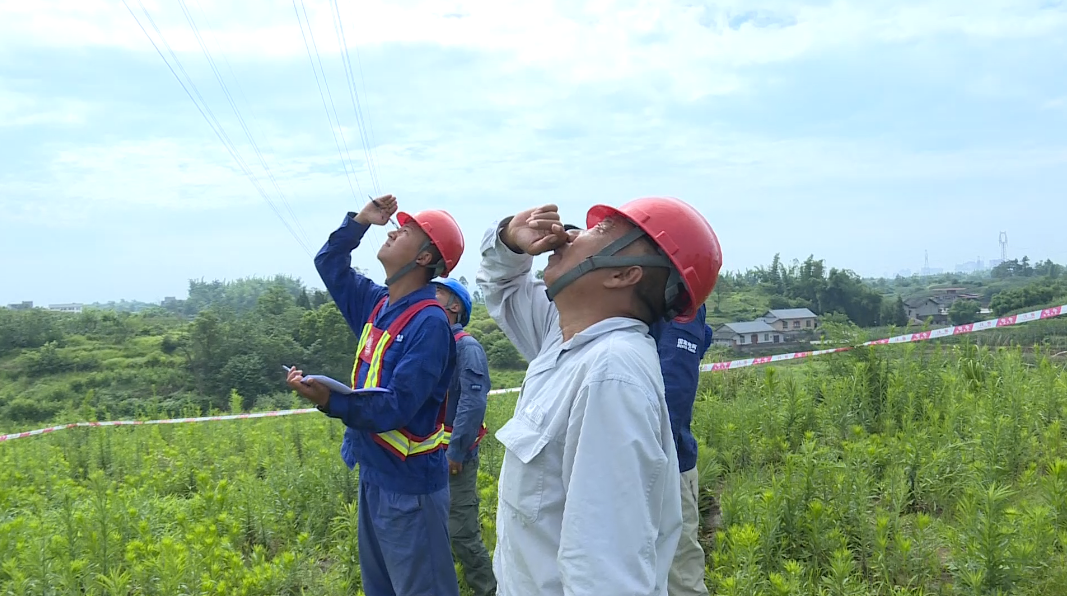

记者在位于隆昌市龙市镇的一处施工现场看到,工人们正在加紧作业,他们头顶烈日,用望远镜等仪器观测各铁塔之间的距离;在离地面20多米高的铁塔线路上,几名工人腰间系着安全绳,小心谨慎地进行着高空作业。

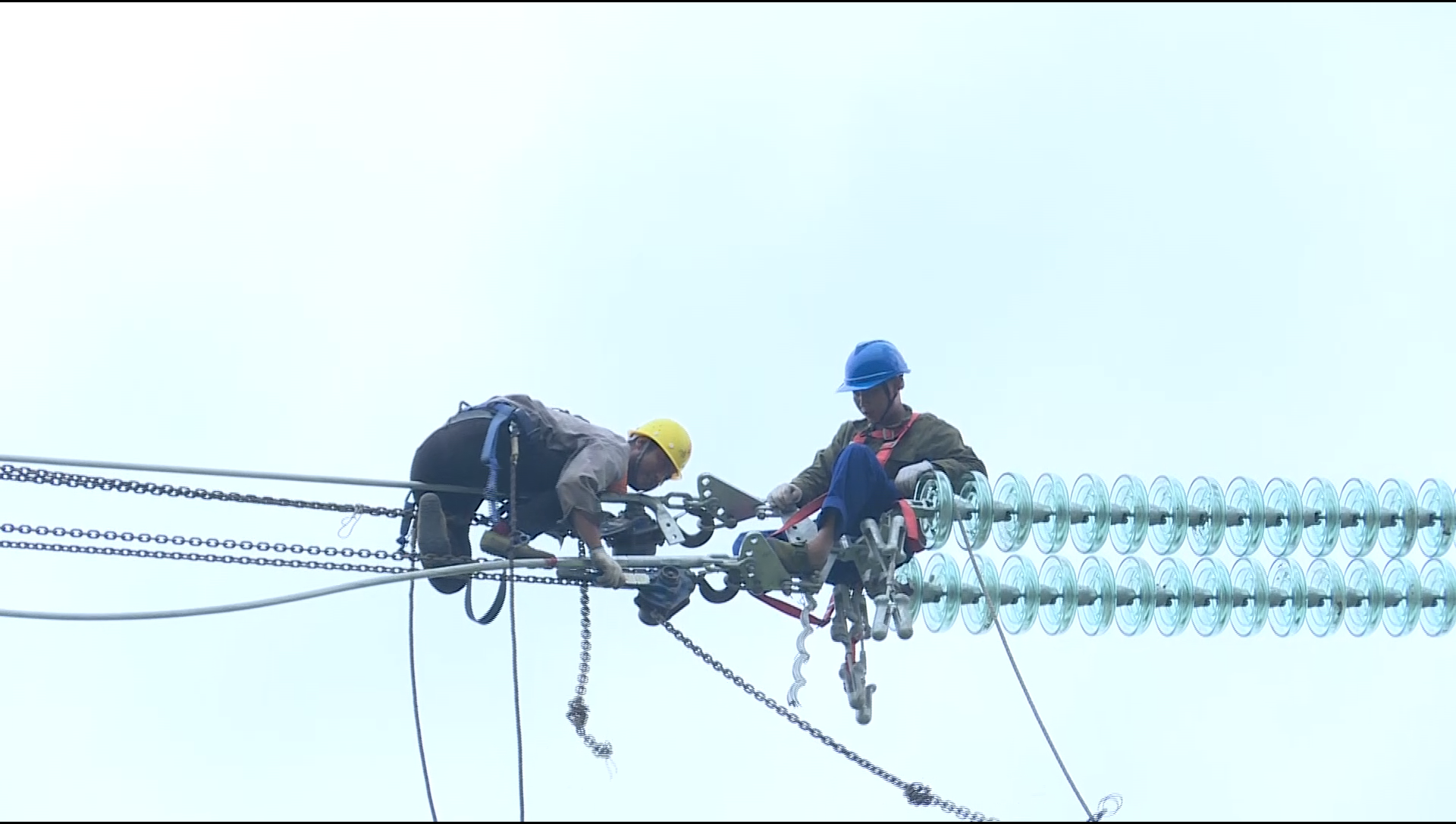

内江星原电力集团有限公司永金线作业层班长彭超告诉记者,这里是永金线102号铁塔的断线施工现场,目前正有5名高空作业人员在塔上进行断线工作,截至6月18日,11个放线段的导线展放已全线贯通,目前正在进行全线路的断线以及附件安装工作,计划在6月底全线验收送电。







据了解,永金线220千伏线路工程总投资约1.5亿元,于今年3月开工建设,线路建成后,将进一步优化全市电网结构,改变目前隆昌市仅有1座220千伏变电站的现状;同时,该线路的投运将进一步提升四川水电向重庆输送的能力,为成渝经济圈的发展起到电力支撑作用。





记者:龚正
编辑:刘桂莲
校对:杨珩
责编:郭扬
